陕煤建设矿建二公司第三项目部安全顺利完成文家坡矿李家沟进风立井井筒掘砌施工

时间:2023-05-25    单位(部门):矿建二公司     作者:齐贤 王瑜     点击:2441

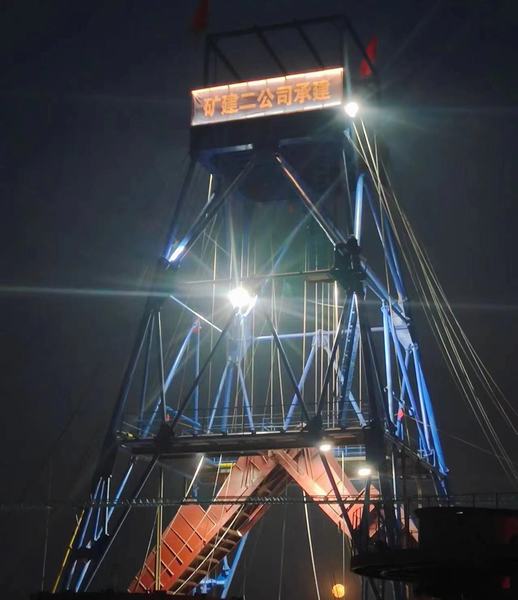

近日,从陕煤建设矿建二公司第三项目部传来喜讯,由该公司承建的文家坡矿李家沟进风立井井筒掘砌工程安全顺利到底。

文家坡矿李家沟进风立井井筒净直径8m,深度为805.5m,采用冻结法施工,冻结深度650m。井筒掘砌施工采用立井综合机械化配套作业线,短段掘砌混合作业法施工,配备两套单钩提升系统,座钩翻矸;表土及强风化基岩段采用人工配合挖掘机掘进;风化基岩和基岩段采用伞钻凿岩,光面爆破,挖掘机配合中心回转抓岩机出矸、清底,液压伸缩整体下移式金属模板砌壁。冻结段内壁砌筑采用组合模板施工,自下而上连续砌筑完成。

自开工以来,该项目部牢固树立“精心组织、科学管理、质量为重、安全第一、文明施工”的施工理念。集中施工优势力量,把控施工环节,注重工序细节,形成对施工全过程的动态监控;科学合理调配设备、人力,倒排工期,把任务分解到每一天,每周对照工期计划完成情况及时调整施工安排,强化领导干部井下值带班,落实施工作业现场的安全管理措施,确保了工程质量、进度、安全。在项目部全体人员的共同努力下,优质高效的完成了井筒掘砌任务。

施工期间,受疫情影响,项目部面对人员不足、施工材料不能及时到场的情况下,严把工程节点,强化现场管理,全面加快施工,单月完成井筒掘砌136米;在内壁施工过程中,在保证工程质量的前提下优化施工方法,实现了52天完成631米内壁套砌的好成绩,获得业主高度赞誉,充分体现了“掘进铁军”良好形象。
