陕煤建设矿建二公司:硬队伍啃下“硬骨头”
——车村煤矿一号井回风斜井风门安装纪实
时间:2019-10-22 单位(部门):矿建二公司 作者:陈晓东 韩世军 点击:3725
啃别人啃不了的硬骨头,解别人解不了的施工难题,陕煤建设矿建二公司车村项目部以精湛的技术和过硬的作风,3天内完成两道临时风门的安装及自动控制设备的安装调试工作,确保了风机按期投入使用。
车村煤矿一号井地面主要通风机投用之前,需在回风斜井内安装两道临时风门,既要满足矿井通风需要,又要满足临时箕斗的提升需要。临时风门设备的进场时间是10月15日,矿方确定的风机投用时间是10月18号,这就要求必须在3天内完成两道临时风门的安装及自动控制设备的安装、调试工作,同时,还要保证回风斜井施工单位井下施工的正常通风。面对工期紧、任务重、无施工蓝图等诸多困难,现场的几家施工单位都知难而退,打了退堂鼓。最终,该工程交给了车村项目部进行施工。

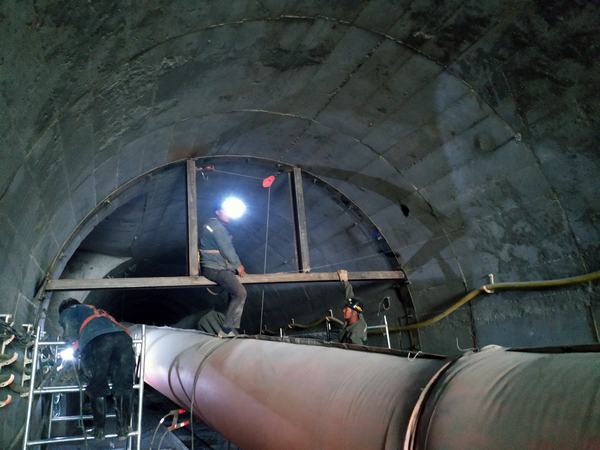

10月14日上午,项目经理黄保营组织安装队伍召开施工协调会议,就施工方案、人员安排、物资准备、安全管理进行了详细部署,当天下午便编制完成了施工图纸设计和安全技术措施,并开始了门框、牛腿、铺板等非标构件的制作。10月15日中午,风门设备进场,验收后发现,行人风门及驱动装置梁的尺寸不符合现场实际情况,致使无法安装。项目部立即联系建设单位、监理单位、设备厂家的相关人员现场办公,确定了整改方案,并立即着手整改。在此后的两天三夜里,安装队职工边施工边沟通,边安装边调试,不舍昼夜连续奋战,终于在10月18日早上6点前,完成了风门安装及自动控制设备的安装、调试工作,确保了风机在10月18日上午9点正式投用,获得了建设单位、监理单位的一致赞誉。
